Point d'étape de la première phase de travaux
Actualités
13 août 2025 - Point d'étape de la première phase de travaux

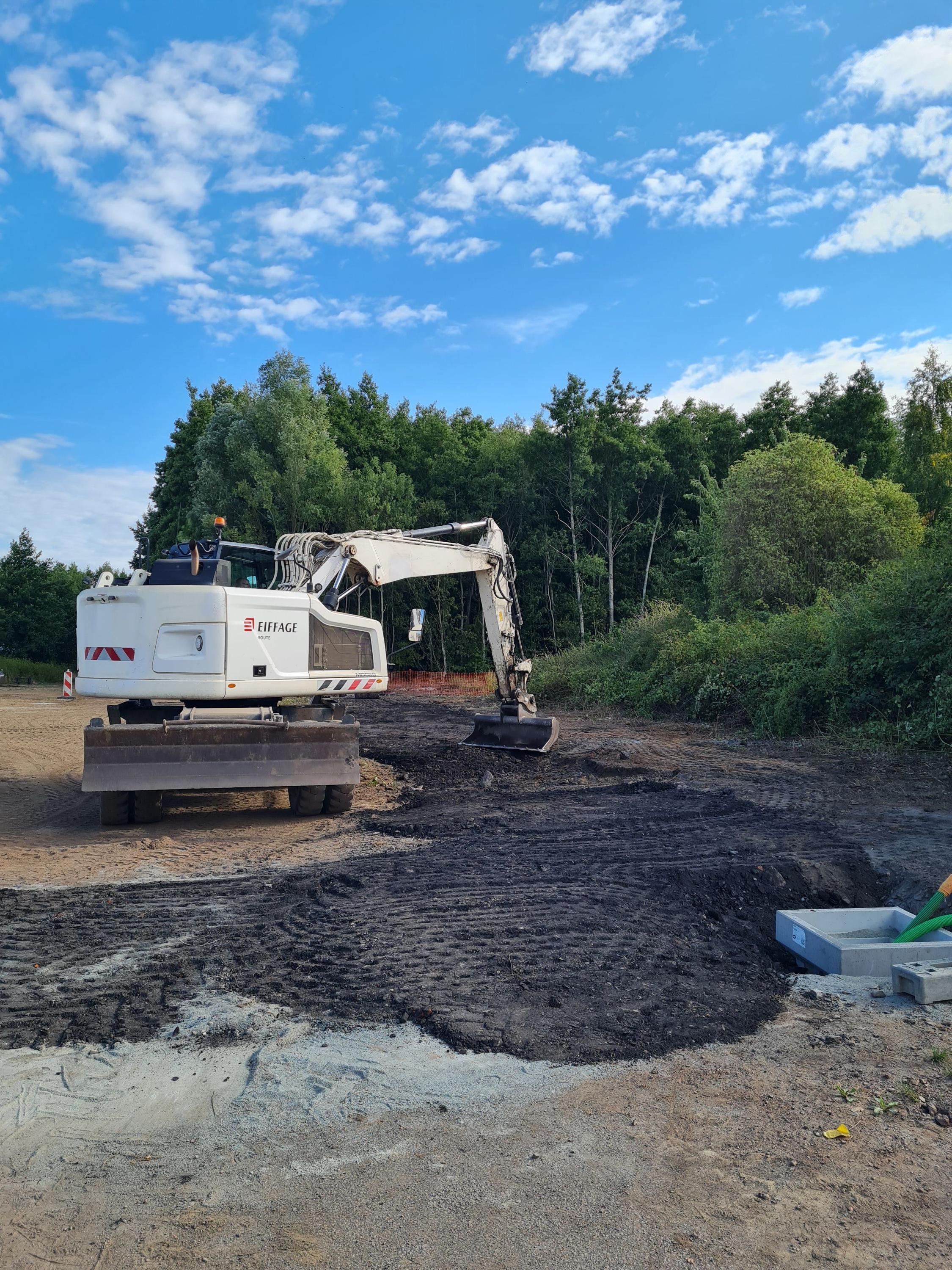

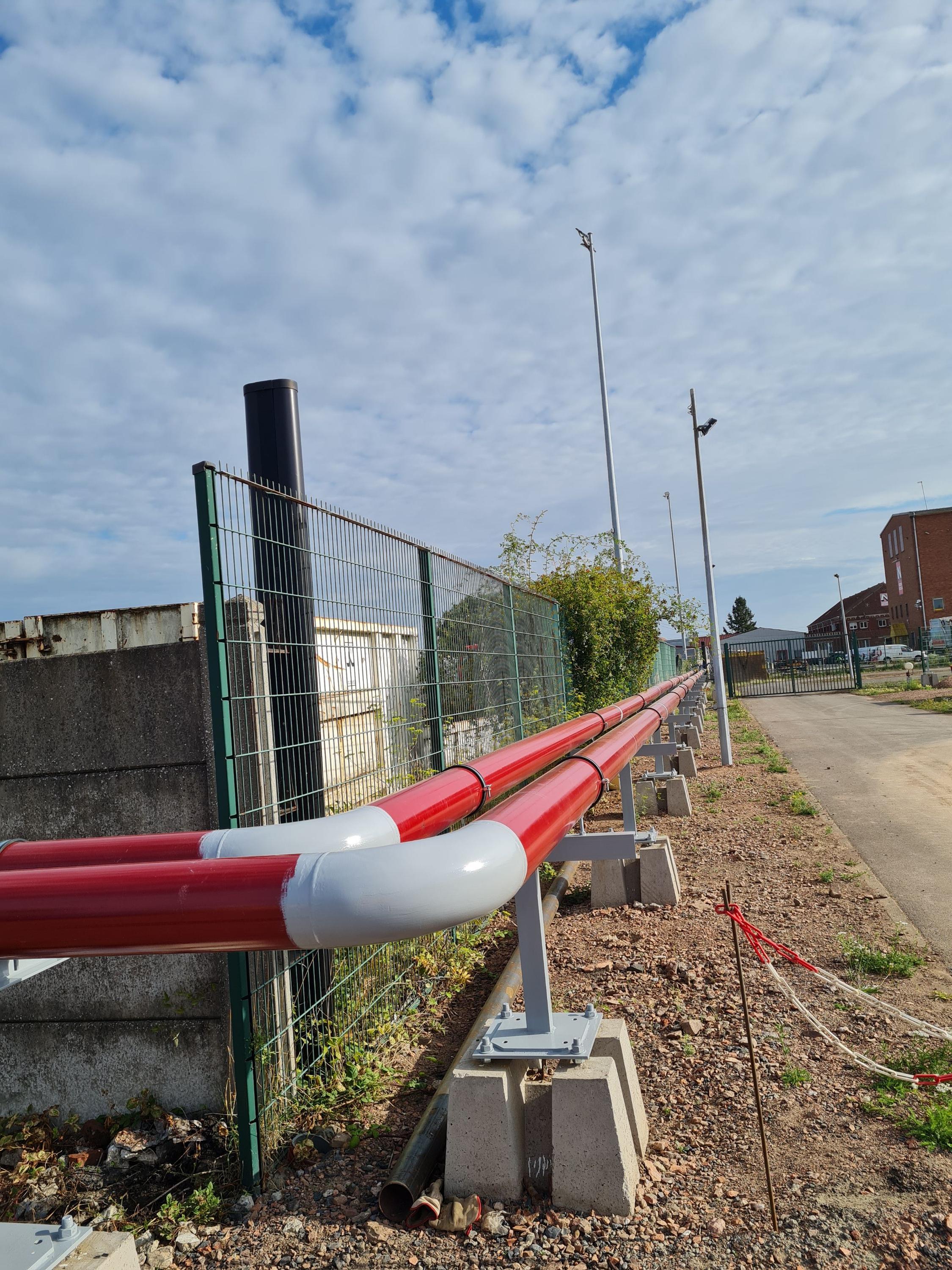

Le démarrage des travaux de production de chaleur dans le site GAZONOR est en marche depuis mi-juillet, avec la mise en place de la tuyauterie aérienne permettant d’acheminer la chaleur fatale issue de la récupération de gaz de mine. Côté terrassement, les travaux se poursuivent. La majorité des tuyaux pré-isolés ont été posés en tranchées, le remblai de celles-ci est donc en cours.
Sur les parcelles agricoles, les tuyaux sont également posés et prêts à être soudés.

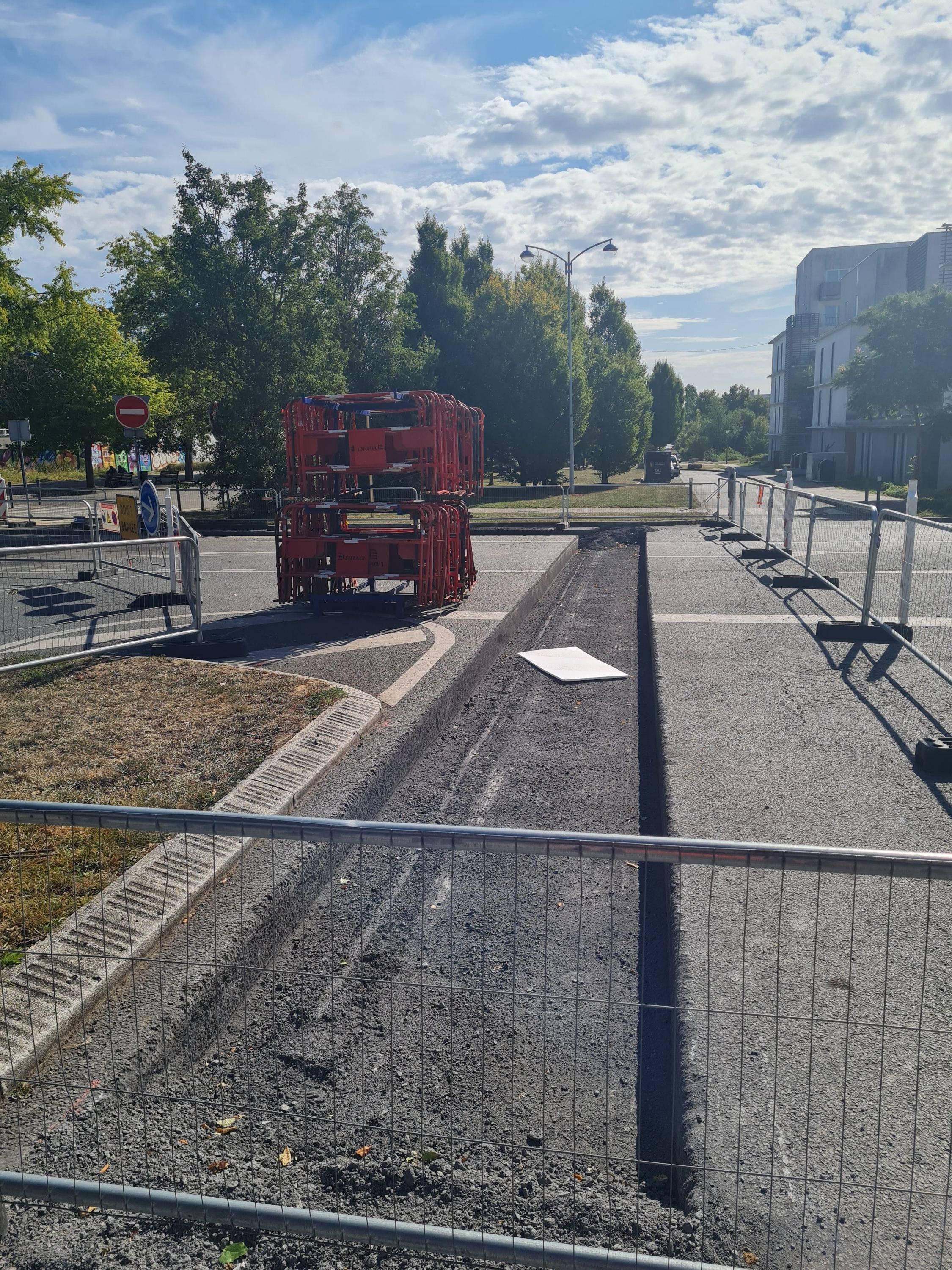

Les interventions dans le quartier République ont débuté depuis fin juillet, avec au préalable, la mise en place des déviations et balisages chantier. Un premier rabotage de la chaussée a été effectué boulevard Maurice Thorez afin de permettre la réalisation des tranchées prévue 2ème quinzaine d’Août.
